名称:西宮市苦楽園二番町開発プロジェクト(全24区画)
場所:西宮市苦楽園二番町19-36他

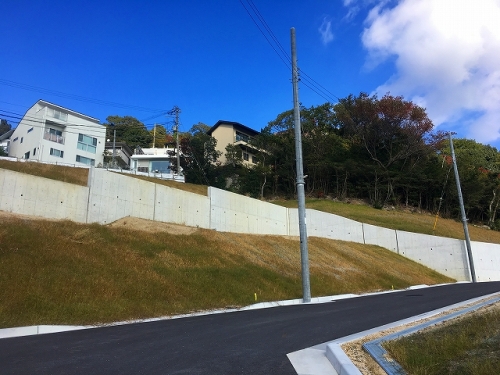

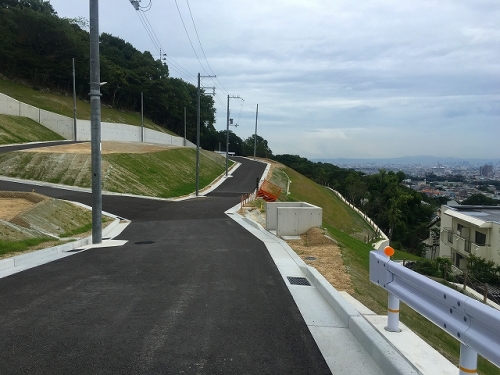

2016.11.22 完成宅地状況
全24区画の完成宅地の状況です。
宅地よりの夜景写真を掲載いたします。

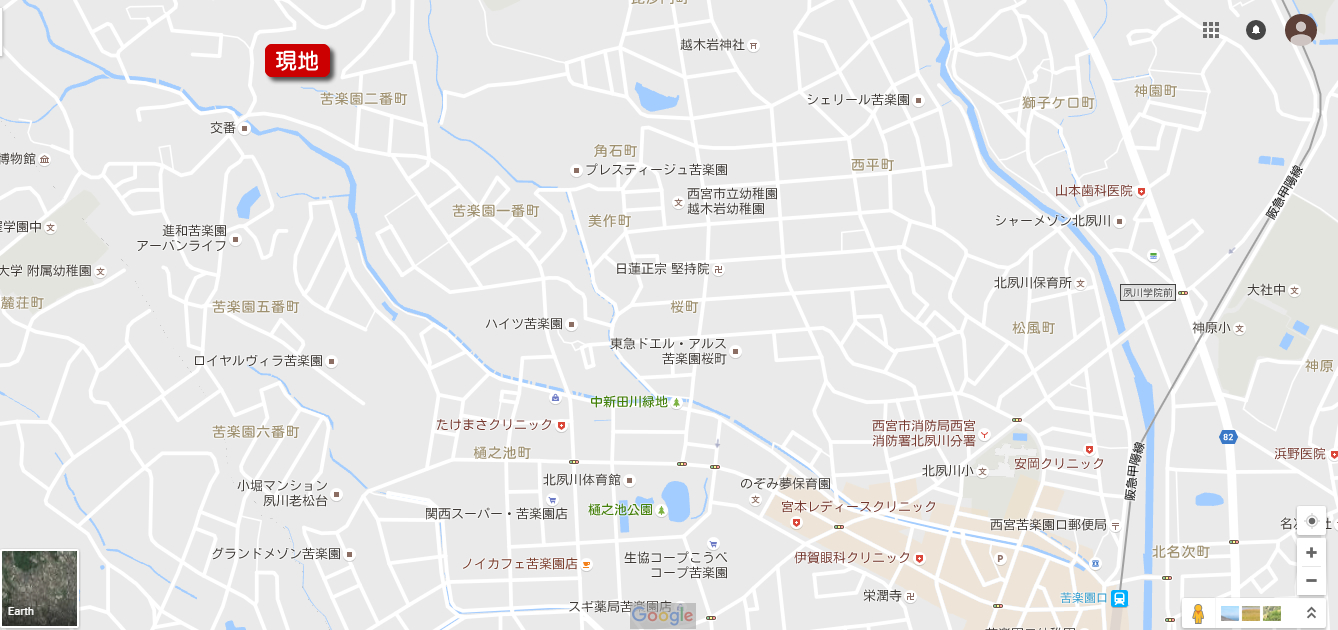

宅地へのアクセスマップです。(クリックで拡大します)

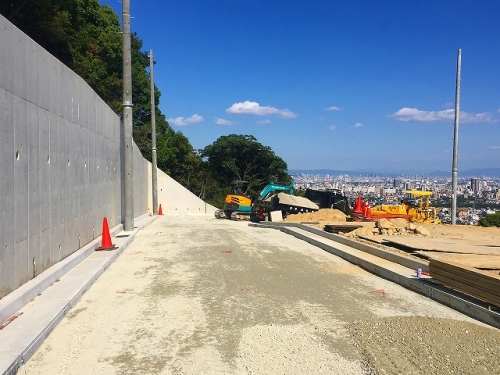

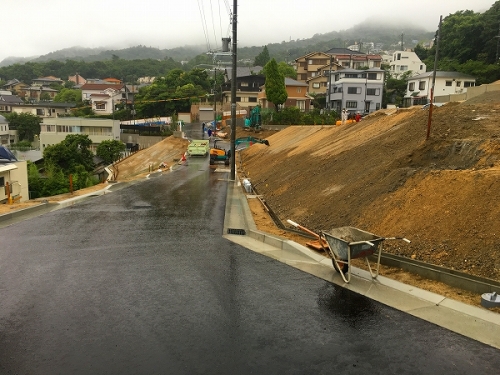

2016.6.16 道路舗装完了 公園仕上げ
開発道路の舗装工事完了致しました。

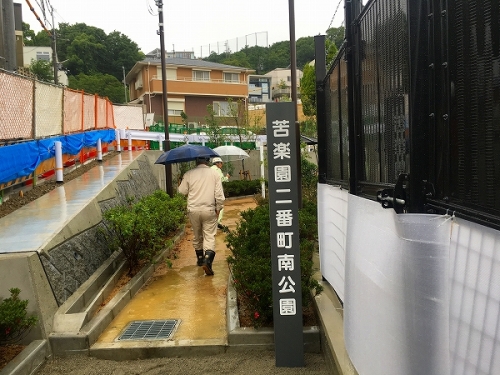

提供公園も仕上げ段階で、全体工事もほぼ完了しています。
今後西宮市の検査を行っていきます。

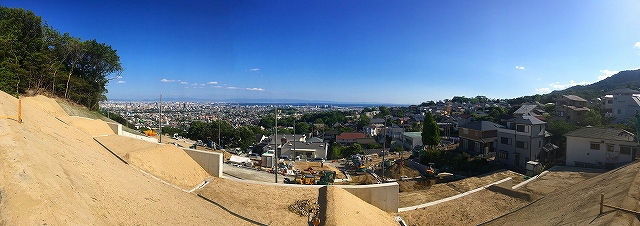

2016.6.2 道路整地 開発公園施工
開発道路及び公園用地も整地に入って徐々に仕上がっていきます。
本日は晴天に恵まれ、宅地よりの眺めがよく、関空方面まで望めました。

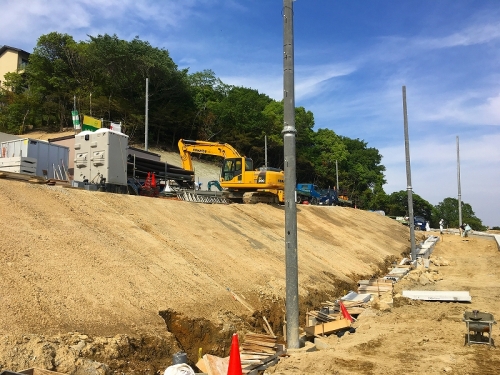

2016.5.19 道路電柱建込 ガス管埋設
開発道路内に電柱建込完了し、随時L型側溝を設置
宅地箇所は仕上がっています。各宅地からは大阪湾を見渡せる眺望になっています。

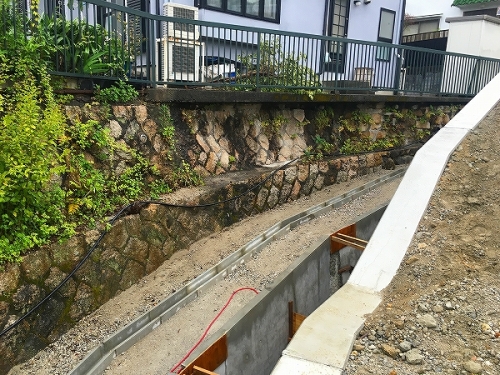

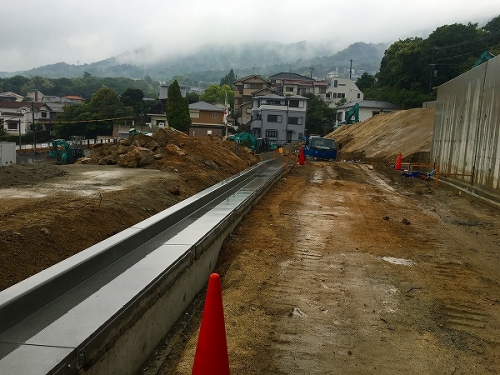

2016.5.6 水路箇所埋戻し 道路L型側溝設置
開発道路L型側溝を設置し道路形状が出来てきました。
隣接水路箇所の埋戻しを行い、水路の仕上げに入っています。

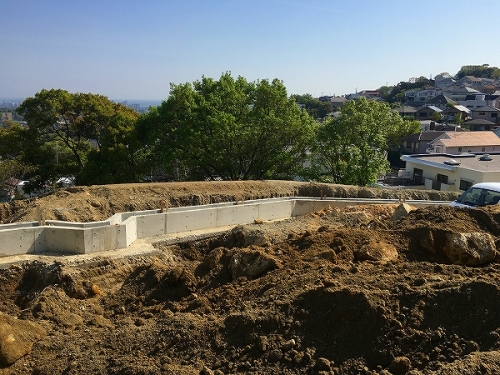

2016.4.20 各宅盤整形 道路側溝設置
全体宅地仕上げに入っています。本日快晴に恵まれ、宅地からの眺望が良かったです。
道路の形状も見えてきて、側溝設置に取り掛かっています。

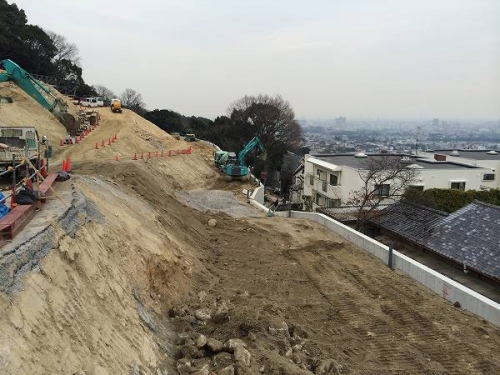

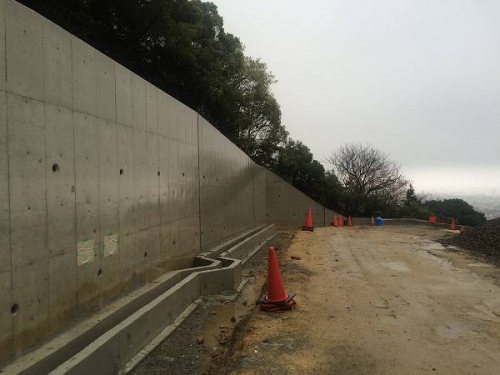

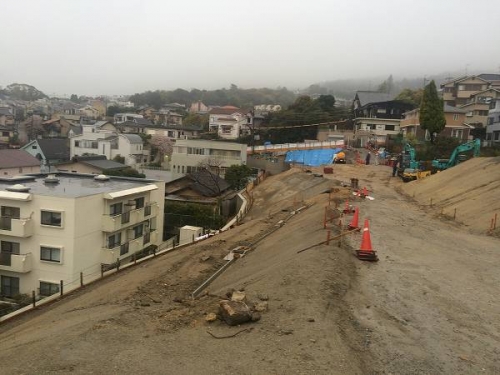

2016.4.7 南側宅盤 道路整地
南側宅地が仕上がってきています。
開発道路の形状を整地し、同時に雨水側溝の取付を行っています。

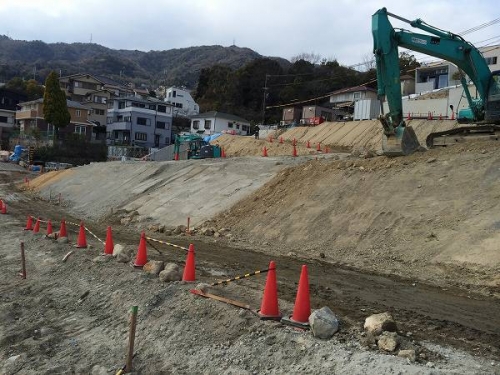

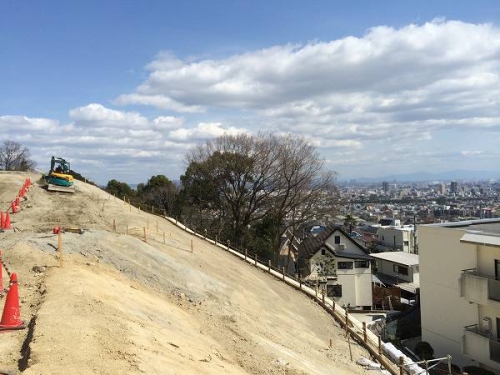

2016.3.24 新設道路部鋤取り 南側宅地法面整形
開発区域内道路施工の為、鋤取りを行っています。少しずつですが
道路形状が表れています。
南側宅地は順次法面整形を行い仕上げています。

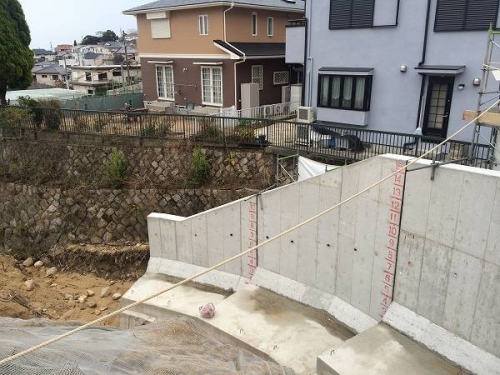

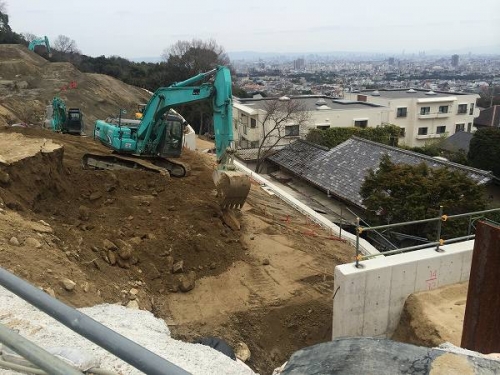

2016.3.10 西側擁壁足場解体 南側宅地埋戻し
最終の西側擁壁が完成しました。埋戻し準備中です。
南側宅地は順番に埋戻し及び宅盤法面整形を行っています。

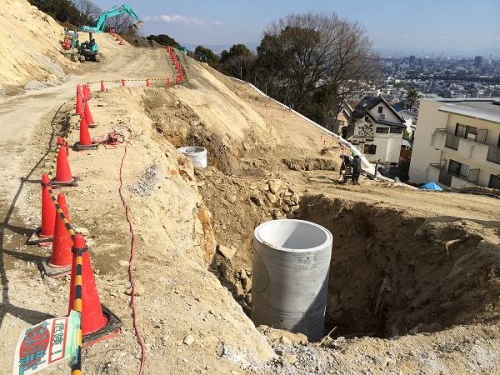

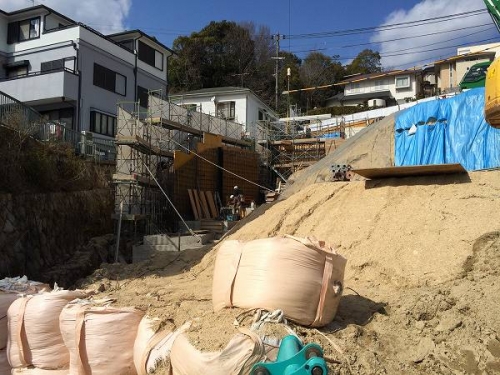

2016.2.25 西側擁壁型枠組立 雨水人孔設置完了
雨水排水の人孔設置完了しました。
西側隣接地の擁壁工は配筋が完了し型枠組立に入っています。

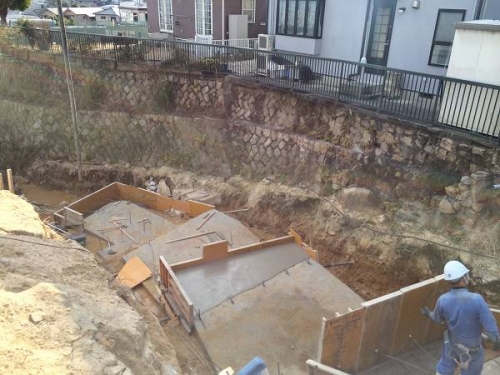

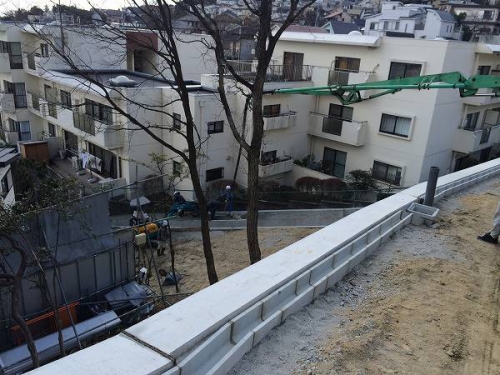

2016.2.10 南側流末水路の管理用通路施工 1号地8号地擁壁工
南側流末水路の設置に伴い管理用水路のコンクリート打設中です。
西側隣接地の擁壁掘削が完了し、ラップル型枠組立の上、コンクリート打設を行いました。

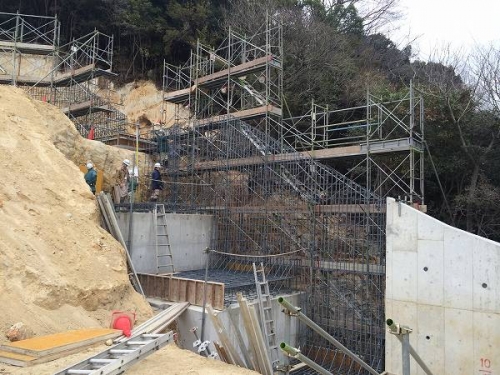

2016.1.28 24号地25号埋戻完了 東側擁壁配筋検査
南側宅地が埋戻完了しました。整地を行い完成宅地に仕上げていきます。
東側隣接地の擁壁配筋検査を行いました。東側より南側に擁壁がつながりました。

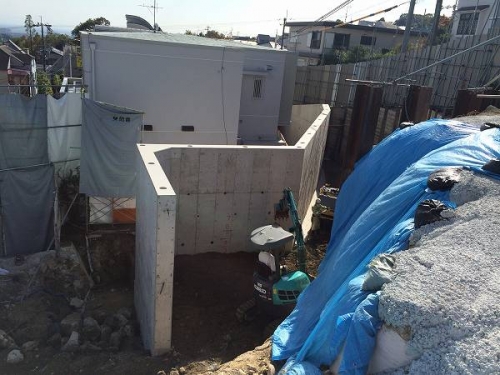

2015.10.29 公園用地擁壁工事完了 東側擁壁工事型枠組立
公園用地の擁壁工事完了しました。引き続き公園形状が確定し埋戻しを行います。

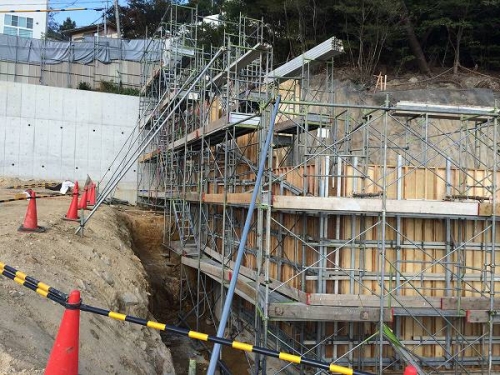

東側敷地の擁壁型枠工事中です。開発敷地外との境界線上に位置します。
2015.1.22 越木岩神社で安全祈願祭を執り行いました。
弊社社長も参列し、当プロジェクトに携わる関係者にて、氏神の越木岩神社の宮司様により安全祈願祭を執り行いました。
式典後の会席の場、社長の挨拶の中、難易度が高い現場ですので、地域の方とのコミュニケーションを取りながら安全第一に進めてくださいとのお言葉を頂きました。
